样板间标准施工流程



查看现场

内容:

  • 确认是真实走水的样板间还是假的样板间。

  • 垫层厚度(结构面到精装完成面的厚度)是否符合图纸的垫层厚度。

  • 是否有地垄墙,如果有,查看需要开洞的高度,是否采用人工剔凿或者用水钻直接开洞。

  • 手盆的小立管是否需要在墙上剔凿,把管道窝到槽内。

  • 立管管井洞是否要封堵。

目的:

  • 为客户展现吉博力同层排水产品的优点和品质。

  • 引导客户认可我司为该项目量身定制排水方案和卫生间排水系统。

  • 展现我司安装队伍的专业性和安装整体素养。

  • 更加规范、高效的完成安装施工服务。

  • 打造精品、引领卫生间排水市场。



施工流程

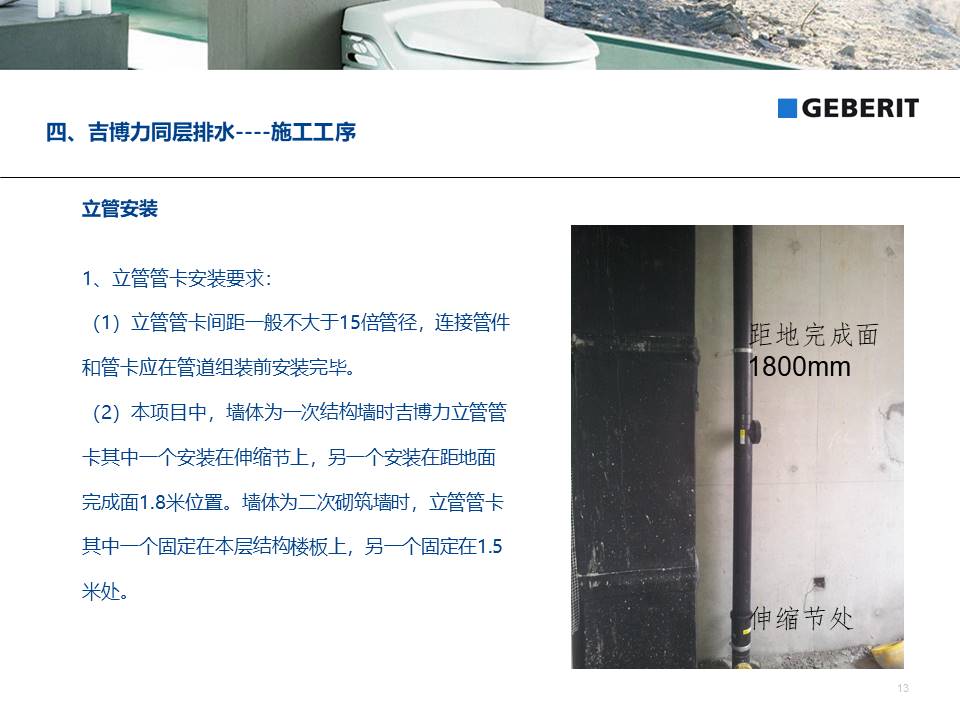

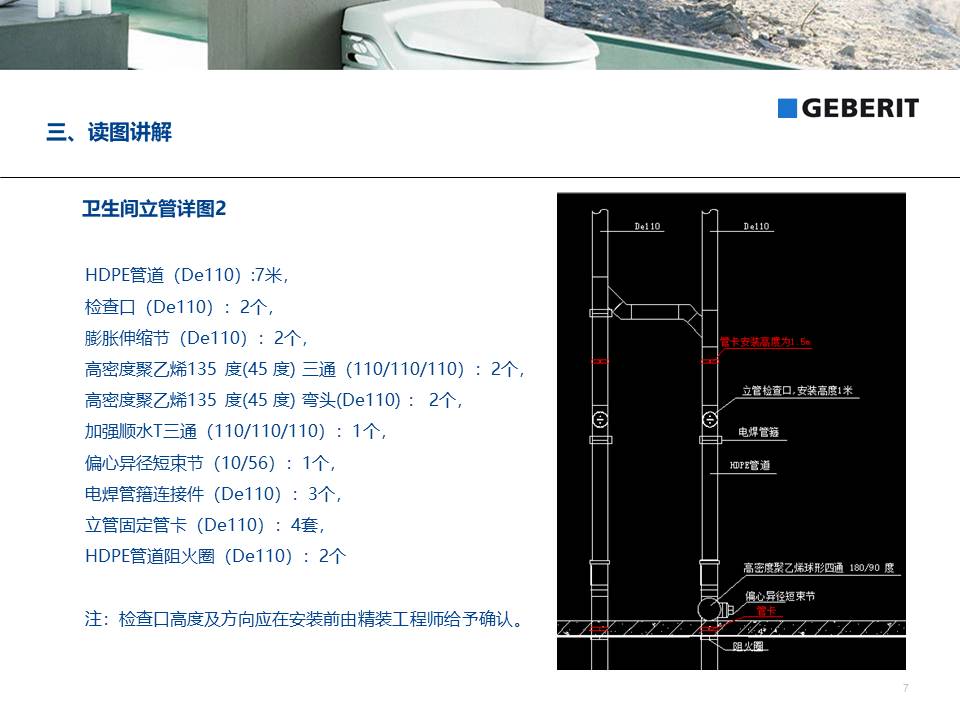

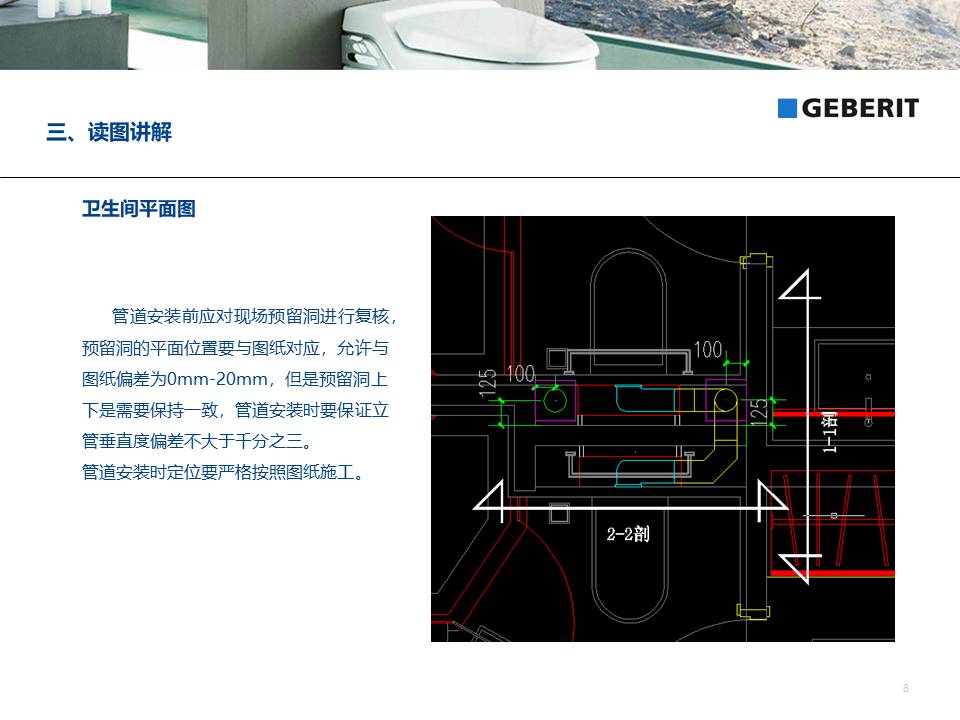

  • 第一步 复核预留洞及测量尺寸,管卡安装;

  • 第二步 立管预制;

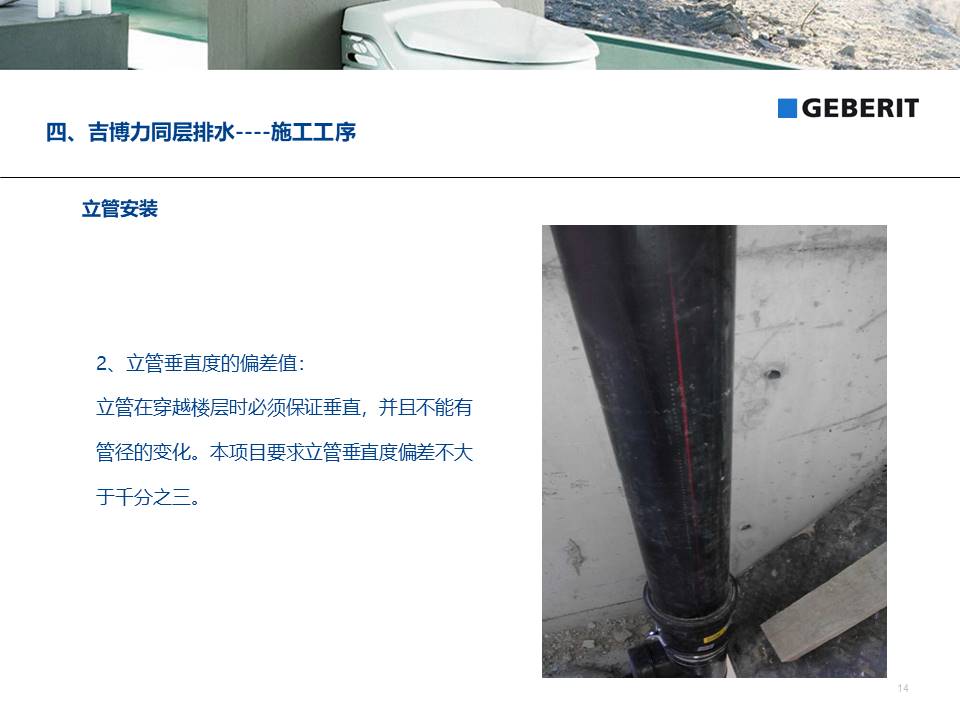

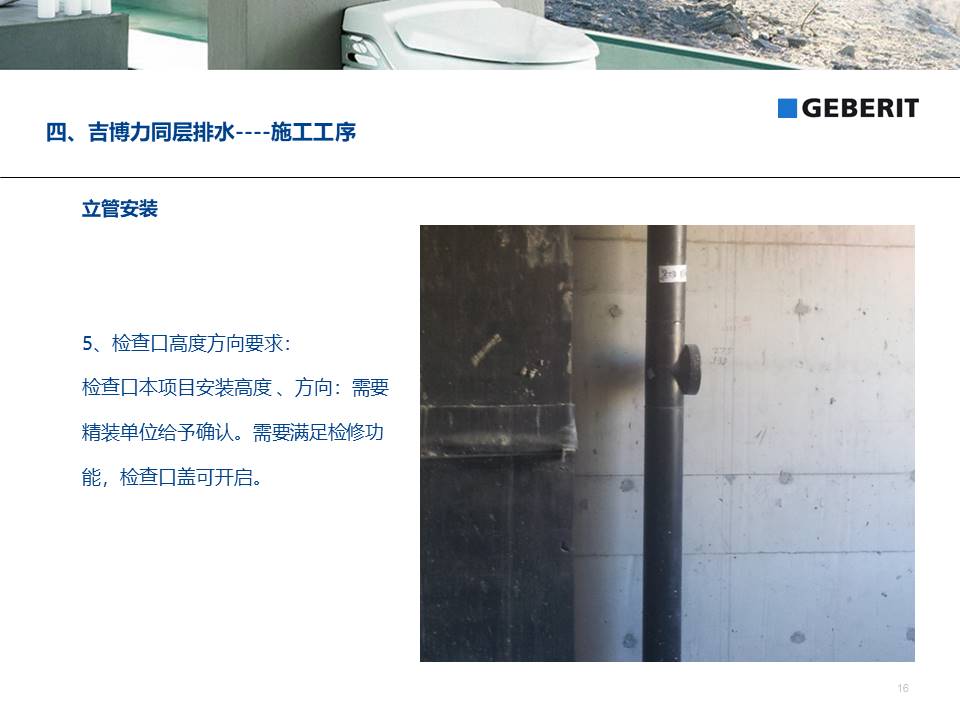

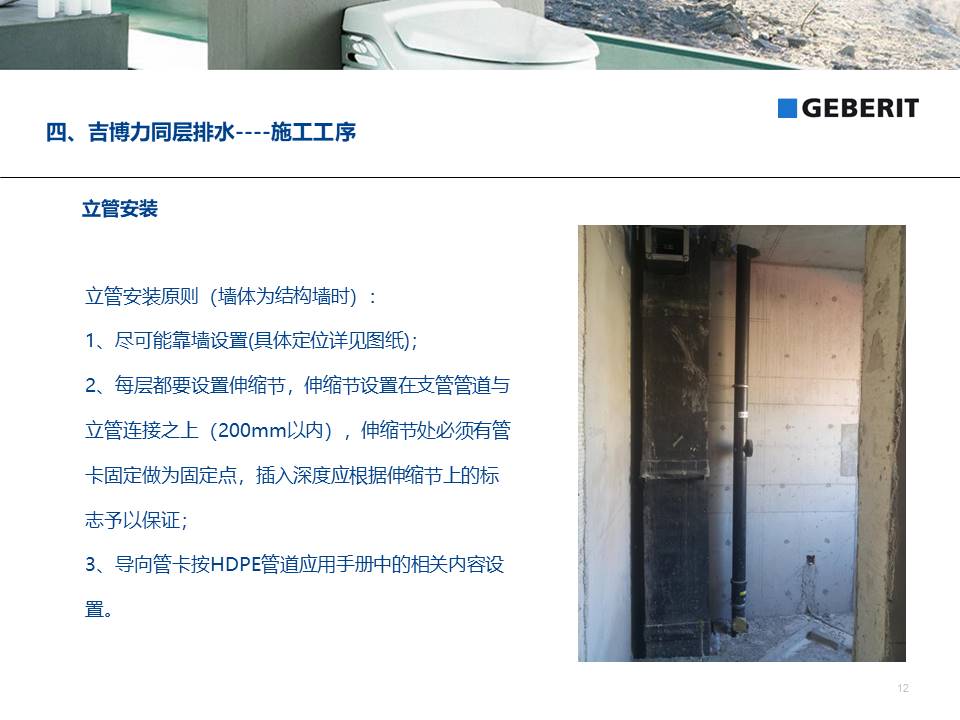

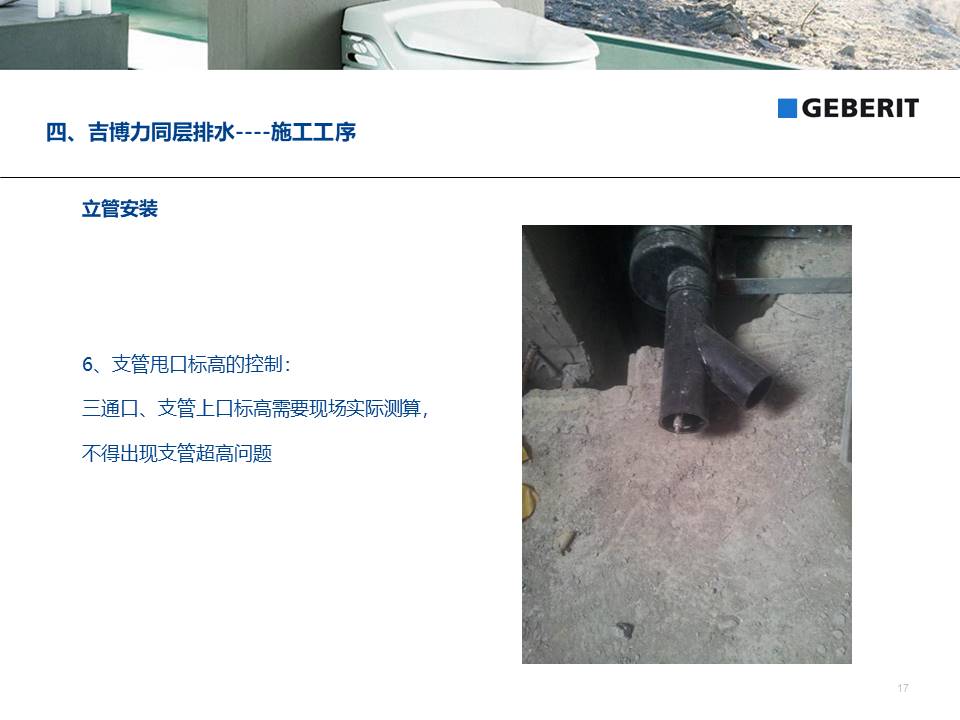

  • 第三步 立管安装 ;

  • 第四步 隐蔽式水箱安装;

  • 第五步 敷设第一道防水层;

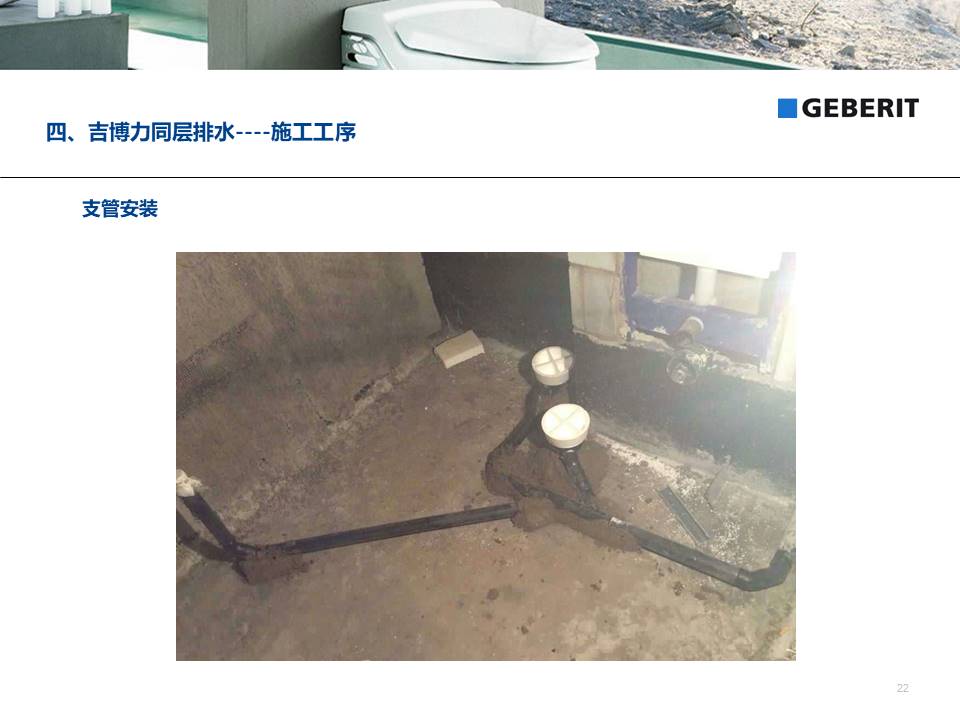

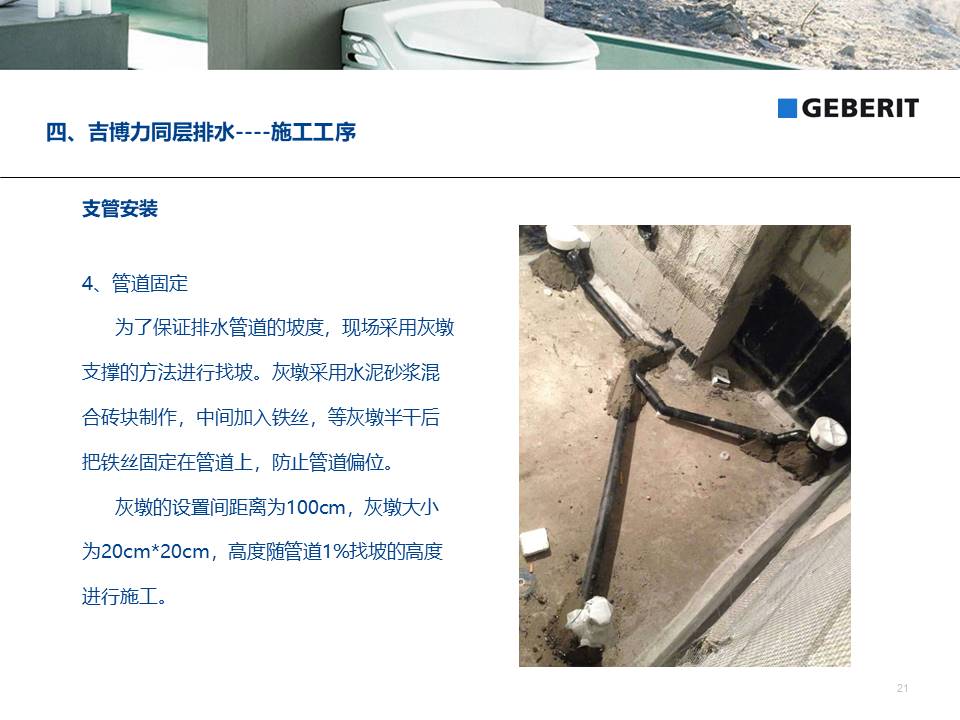

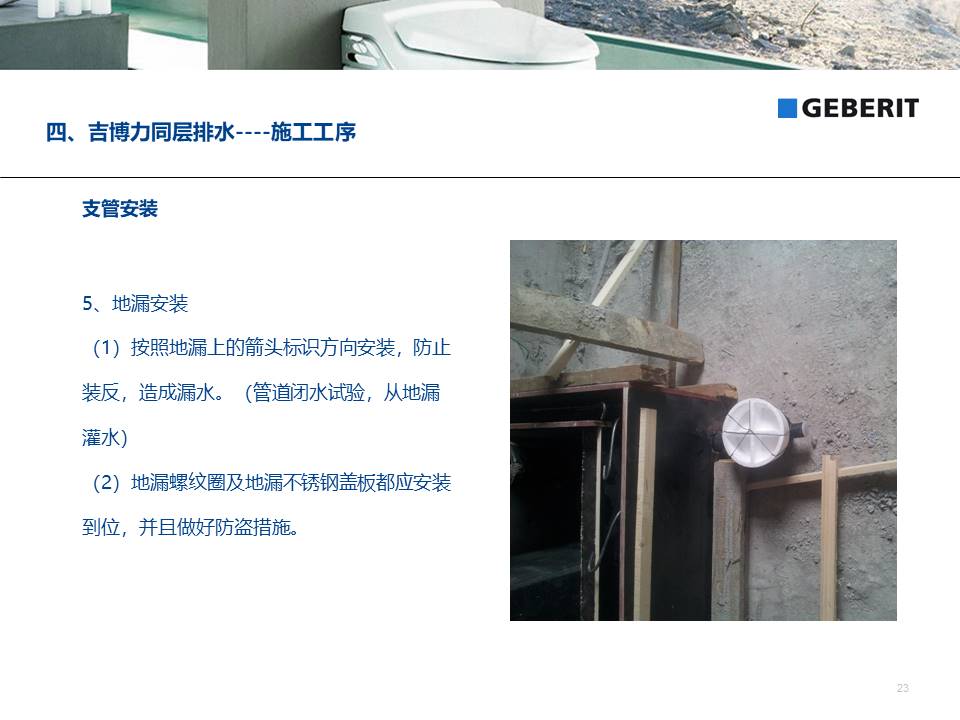

  • 第六步 水平支管的预制及安装;

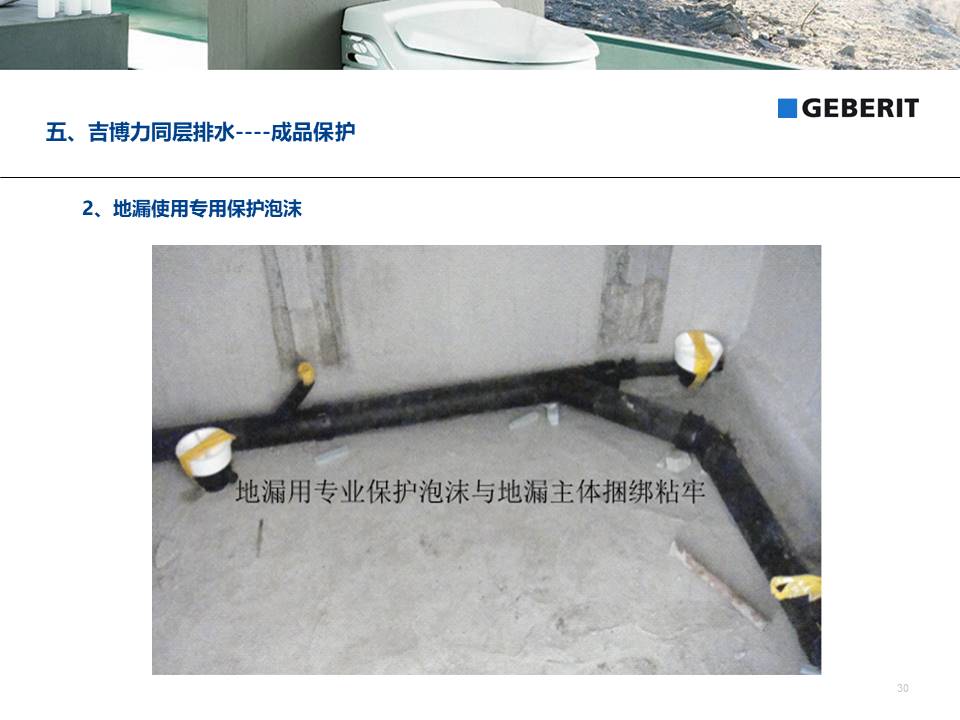

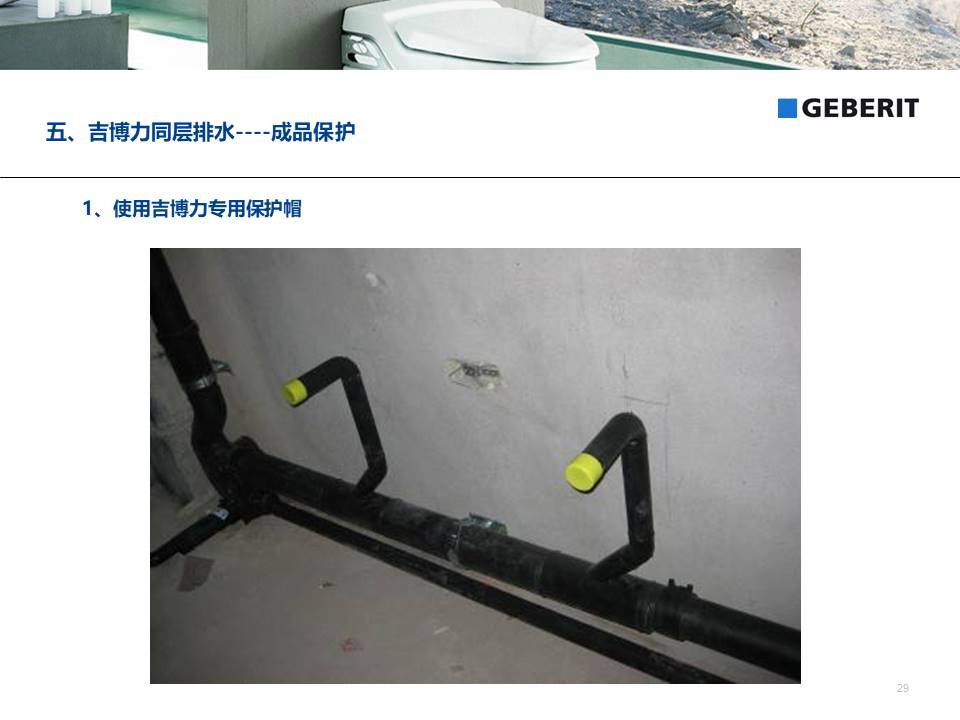

  • 第七步 同层排水的成品保护;

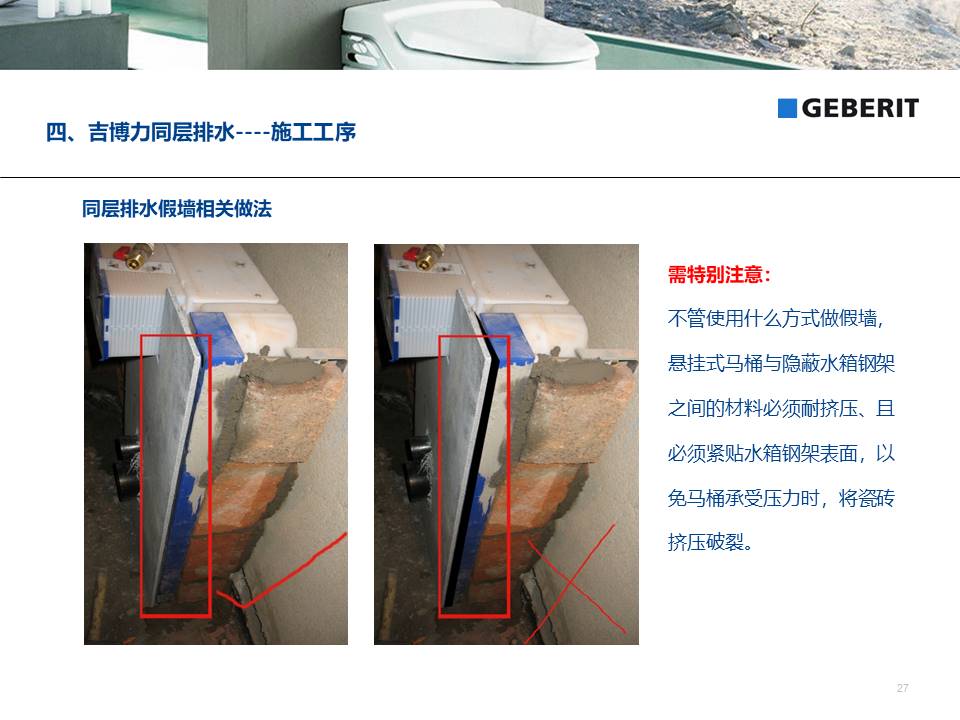

  • 第八步 卫生间回填以及做第二道防水及精装完成面施工;

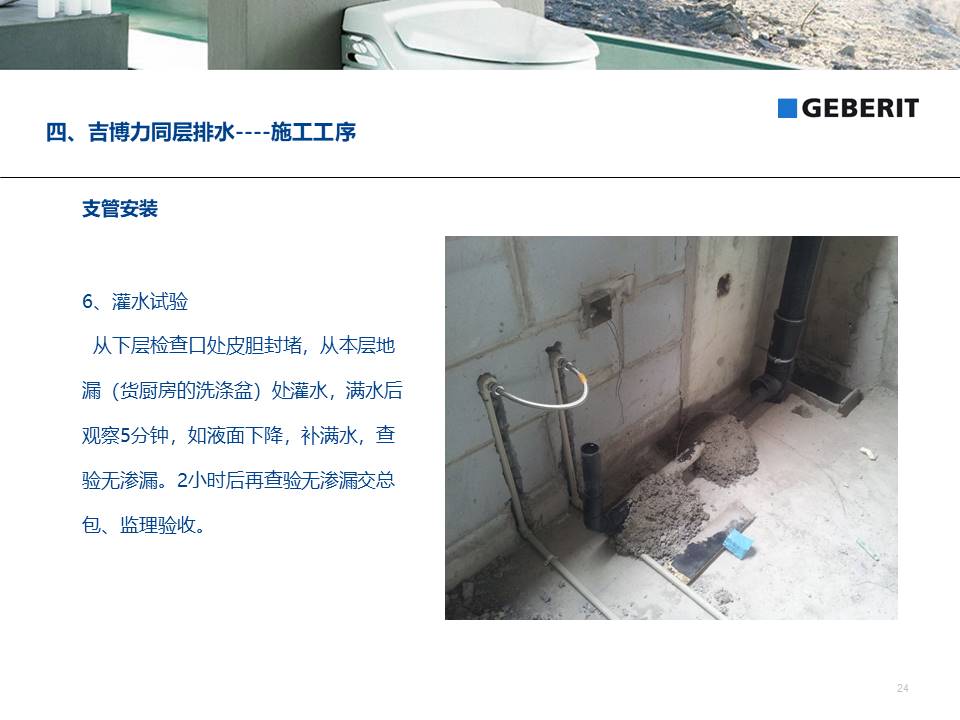

  • 第九步 灌水实验;

  • 第十步 与精装进行交接;

  • 第十一步 水箱面板安装。
